預埋件安裝方法
架預埋件施工工藝流程
預埋件預埋:檢查預埋件→預埋件的定位→預埋件固定→檢查→混凝土澆灌→拆模板→清理預→預埋件檢查。
支架預埋件材料的要求
(1)采用Q235B鋼,內緣需帶齒牙,以保證與連接件之間依靠精確的機械咬合實現安全的抗剪、抗滑移性能,為整個系統提供可靠連接。
(2)采用背部焊接連接,以保證拼縫處傳力可靠。
(3)有刻度,以方便施工安裝時的現場加工。
預埋件檢查
開始預埋之前,應檢查預埋件的品種、規格、數量是否與該工程設計要求相符并有合格證書。并按工藝要求抽查預埋件的外形尺寸和焊縫質量。焊接應牢固、焊縫應飽滿、無裂紋、夾渣、氣泡等缺陷。槽式預埋件應檢查槽內泡沫條填充是否完好。并按樓層需要的預埋件品種、規格、數量進行配置。
定位與固定
(1)根據剪力墻的分格尺寸,按工程預埋件點位布置圖的位置、品種、數量要求進行埋設。
(2)預埋件距墻體構件的邊距應按設計要求確定。
(3)預埋件的定位偏差應符合下列要求:標高偏差不大于10.0mm,軸線與幕墻軸線的偏差前后不大于10.0mm,左右偏差不大于20.0mm。
(4) 檢查預埋件定位完畢后,檢驗員應進行檢查并記錄。
(5) 預埋件定位后,把預埋件上錨筋與主體結構的鋼筋焊接牢固。定位后預埋件表面與模板表面應緊密貼合。
支架預埋件安裝定位工藝措施
對于剪力墻一側有支架預埋件具體施工做法:在土建剪力墻鋼筋綁扎完畢后,用水平儀以底層25cm高的墻面確定支架預埋件的垂直度,然后將預埋件下方第二、五號錨栓點焊在箍筋上,預埋件中間及上方錨栓則焊接鋼筋,使鋼筋起點到支架預埋件預埋件平面的距離正好為墻的厚度,待模版支完后,再對支架預埋件進行逐個找平固定。
對于剪力墻兩側都有支架預埋件具體施工做法:使支架預埋件平面到鋼筋表面的距離達到剪力墻的保護層厚度,然后再用水平儀確定支架預埋件的垂直度。
若在預埋過程中碰到支架預埋件錨栓在箍筋的空檔處,則可添加輔助鋼筋。
混凝土澆灌
支架預埋件埋設好以后,在澆筑、搗砼時,要注意保護預埋件?;炷潦┕さ恼駝?dòng)棒在預埋件周邊應延長振搗時間,預埋件周邊的砼一定要澆搗密實,避免產生漏漿及空鼓現象,影響預埋件的預埋質量。混凝土澆灌、搗固時,注意防止預埋件發生位移與模板分離。
拆模后支架預埋件清理
清理粘附在預埋件外表面上混凝土,露出其表面。
支架預埋件檢查
(1)在彈線放樣過程中,預埋件位置的檢查與結構檢查的工作相繼展開,依據某一軸線為檢查起始點,進行預埋件位置與結構的檢查,并記錄檢測結果。
(2)對照預埋件的編號圖,依次逐個進行檢查,用激光經緯儀、水平儀、鉛垂儀等儀器檢查預埋件相互的位置偏差。標高偏差大于10.0mm,軸線與剪力墻軸線的偏差前后不大于
10.0mm,左右偏差不大于20.0mm。將每一編號處的結構偏差,與預埋件的偏差值記錄下來,將記錄結果提交給設計進行分析,對偏位預埋件進行補救措施,同時記錄結構偏差大于設計標準的,請總承包單位配合進行處理。
(3)對檢查出不合格的預埋件應做好記錄,及時查明原因并提交業主(甲方)等相關方面確認。若預埋件結構偏差較大,已超出施工圖范圍或垂直度達不到國家和地方標準的,則應將報告以及檢查數據,呈報給業主、監理、總包與設計人員,并提出建議性方案供有關部門參考,待業主、監理、設計同意后再進行施工。
(4)若偏差在允許范圍內,則依據施工圖進行施工。

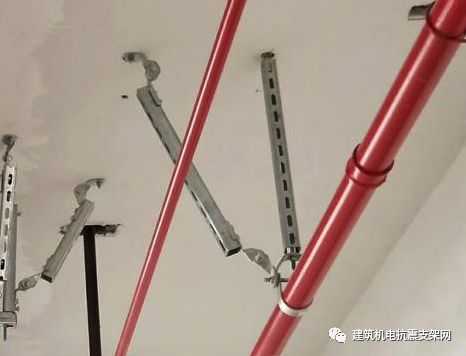

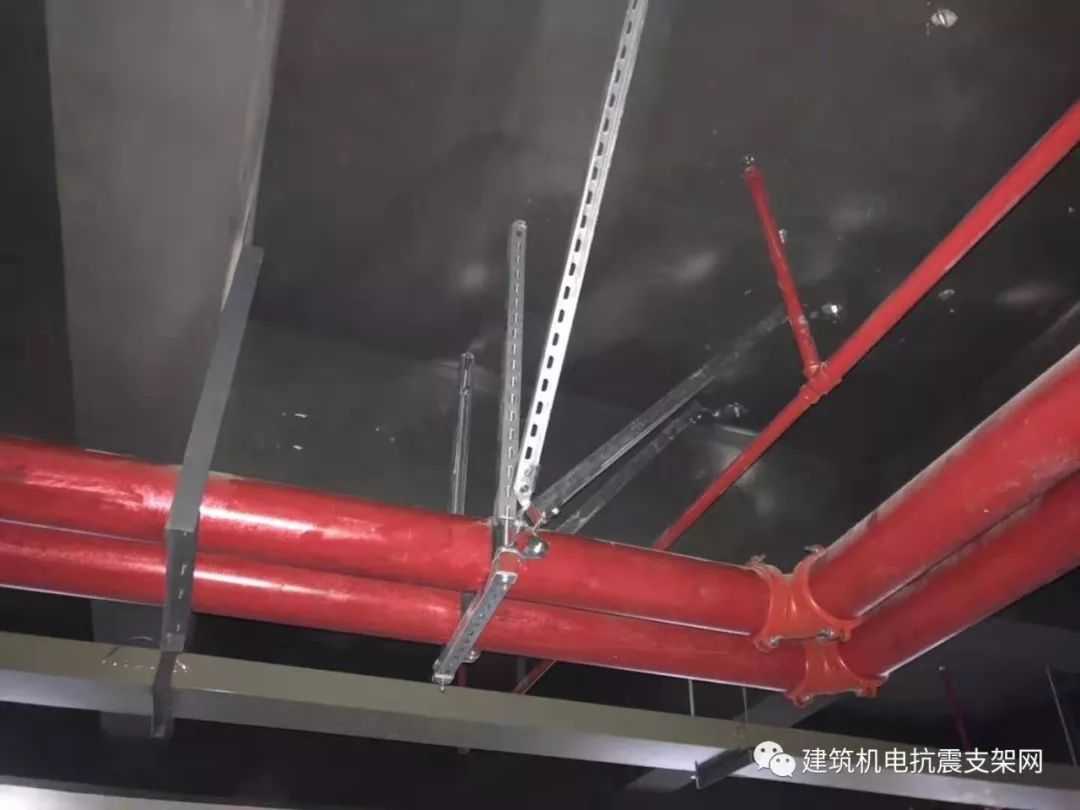

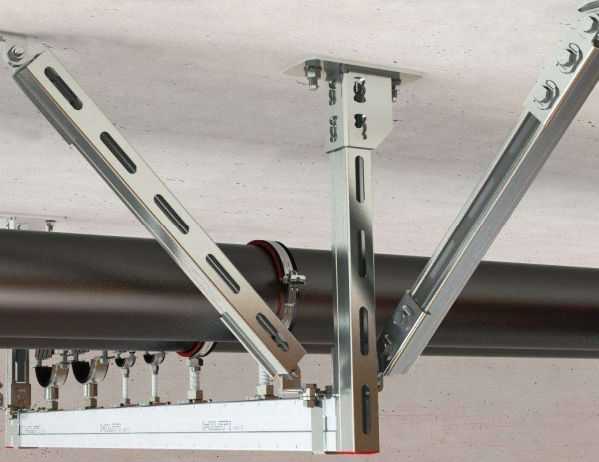

抗震支架配件
1、C型鋼、絲桿、絲標接頭螺母
C型鋼與絲桿組合作桿件承載作用(立柱、斜撐、縱向斜撐、橫擔),C型鋼卷邊帶有鋸齒,背面有條形安裝孔,所有抗震支吊架專用配件可與其任意搭配調節安裝。
2、托臂、預埋槽
托臂用于墻面支撐,可作為橫梁支撐風管、電纜、橋架等。橢圓孔設計,方便安裝時調節不同長度滿足現場實際工況。
預埋槽用于中型緊固系統如安裝管道(通風管道、空調管道、水管、地板網格等)
3、抗震鉸鏈A、抗震鉸鏈B、抗震鉸鏈C、抗震鉸鏈D
抗震鉸鏈用于與抗震桿件與結構或門式支架與結構之間的鏈接,可根據現場工況和設計要求靈活調整安裝角度。
4、三大管夾(懸浮管夾、雙立管夾、歐姆管夾)
懸浮管夾用于單桿(管)側向抗震支吊架管道的固定;雙立管夾用于單桿(管)縱向抗震支吊架管道的固定;歐姆管夾用于門型抗震支吊架管道的固定;懸浮管夾、雙立管夾、歐姆管夾配惰性橡膠墊使用,絕緣減震抗噪。
5、緊固件
抗震支吊架專用配件組合使用堅固作用。

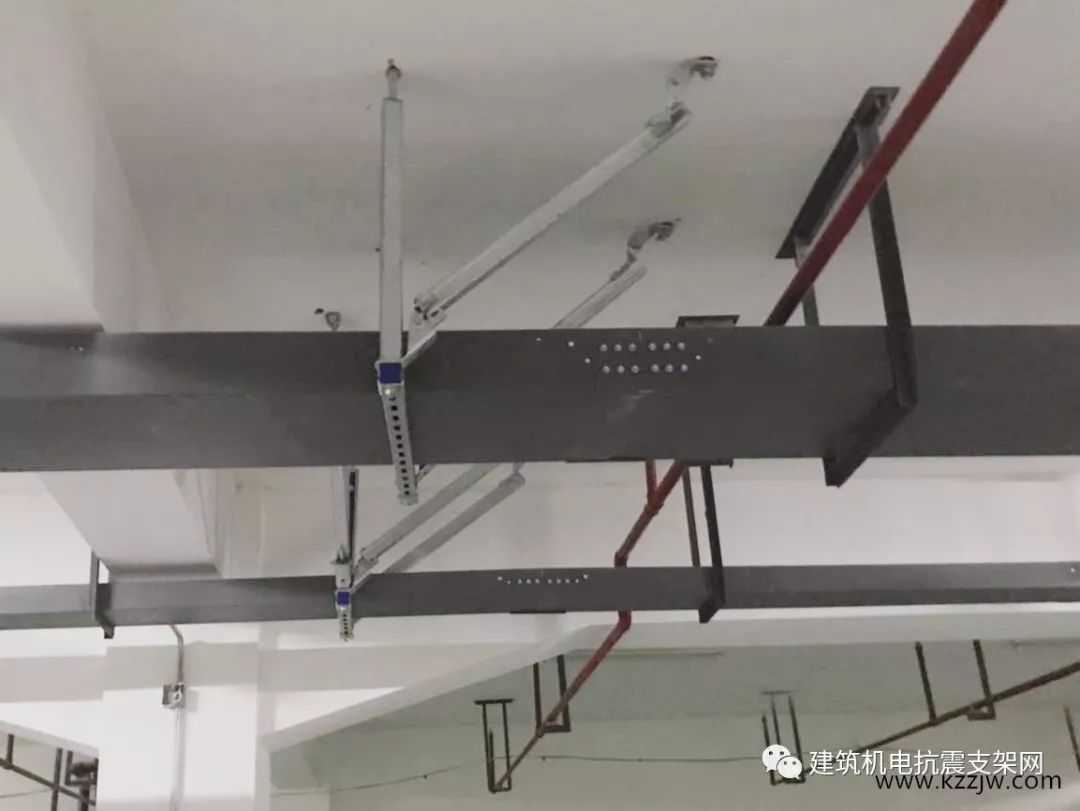

組裝圖例解說

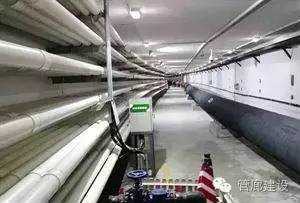

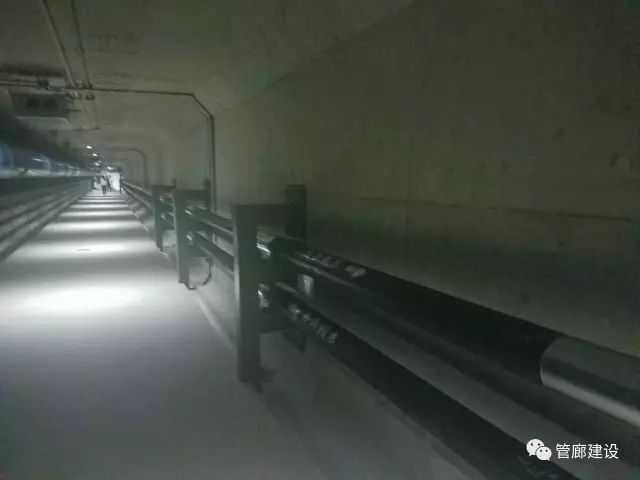

實例圖
抗震支吊架安裝施工需要什么工具(地下室抗震支架要報什么資料)
怎么保證機電系統管道的穩定性(地下室抗震支架施工工藝)
建筑物抗震設計規范有哪些?(上海地下室抗震支架間距規范)
地下室增加抗震支架會增加多少費用(遼陽抗震支架設備價格)
地下室增加抗震支架會增加多少費用(番禺單管側向抗震支架報價)
地下室增加抗震支架會增加多少費用(燈具抗震支架安裝價格)
地下室增加抗震支架會增加多少費用(揭陽抗震支架成型機出廠價格)
地下室增加抗震支架會增加多少費用(抗震支架的布局價格)
地下室增加抗震支架會增加多少費用(抗震支架最新價格行情)
地下室增加抗震支架會增加多少費用(德陽管道抗震支架價格)
地下室增加抗震支架會增加多少費用(安徽縱向抗震支架價格)
地下室增加抗震支架會增加多少費用(四川風管抗震支架安裝價格)
抗震支架有什么特點?(地下室抗震支架需要做什么檢測)
地下室增加抗震支架會增加多少費用(品質抗震支架價格查詢)
推廣抗震支架在建筑電力電氣線路安裝中使用范圍的意義(什么地下室要用抗震支架)
地下室增加抗震支架會增加多少費用(抗震支架系統廠家報價)
地下室增加抗震支架會增加多少費用(鎮江橋架抗震支架報價)
地下室增加抗震支架會增加多少費用(抗震支架房地產價格)
